国网直流中心圆满完成雅湖直流工程鄱阳湖换流站第一阶段系统调试技术支撑工作

来源:消费日报网综合    2021-05-25 16:43
2021-05-25 16:43
分享
分享到
分享到微信

2021年5月21日19时06分,随着鄱阳湖换流站极1低端换流器手动闭锁成功,雅湖工程第一阶段调试工作已顺利完成,双极低端目前已具备投运条件。双极低端系统调试工作的圆满完成,标志着该工程跨出了投产运行的关键一步。

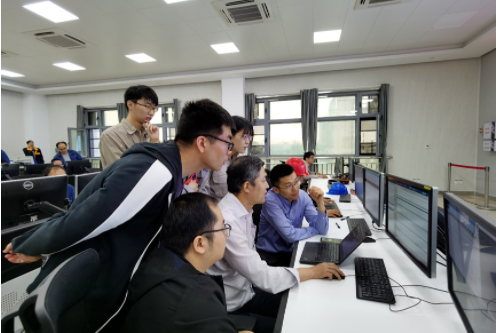

为确保雅砻江-鄱阳湖±800kV特高压直流输电工程顺利投运,贯彻落实国网直流中心特高压直流全过程技术监督的工作要求,5月5日至21日,中心选派6名专业技术人员赴鄱阳湖换流站开展雅砻江-鄱阳湖工程第一阶段系统调试技术支撑工作。

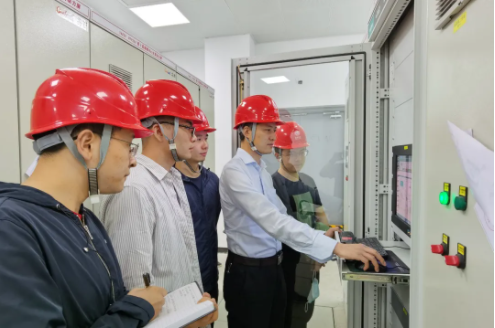

本次调试历时13天,内容主要包括站系统调试项目16项,端对端调试项目220项。调试过程中,国网直流中心积极做好各项技术支撑工作,针对调试过程中出现的极1低端换流变充电后YD-B相套管末屏电压低、交流滤波器场润京光CT多次出现品质位异常、金属回线转大地回线顺控操作04001刀闸未分闸等设备问题,与现场技术人员进行充分讨论,提出技术整改意见,有力保障了调试工作的顺利开展。

同时,中心利用调试间隙,与南瑞继保厂家技术人员对换流站运维检修人员开展控制保护专题培训。培训内容主要包括南瑞继保PCS-9550控制保护系统平台架构、特高压直流输电控制保护原理等,并选取具体案例对保护的原理、保护动作后果、故障分析等进行了详细讲解,加深了运维检修人员对故障分析处理的认识。

雅湖直流输电工程是国家电网 “西电东送”能源战略重点工程之一、对服务“碳达峰、碳中和”目标具有重大意义。下阶段工程将进行双极高端验收和双极调试工作,中心将继续选派技术人员全过程技术监督跟踪,对发现的问题及时提出整改建议,保障工程的顺利投运,为建设具有中国特色国际领先的能源互联网企业作出新贡献。

免责声明:该文章系我网转载,旨在为读者提供更多新闻资讯。所涉内容不构成投资、消费建议,仅供读者参考。
【责任编辑:钟经文】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
